Reconstrucción del Puente de Acceso al Muelle de Descarga de Venterminales
Ficha del proyecto
- Sector
- Marítimo
- Cliente
- Venterminales
- Ubicación
- Puerto Cabello, Estado Carabobo, Venezuela
- Año
- 1998 – 1999
- Inversión
- Bs. 3.000.000.000 / US$ 5.000.000
- Rol de Vialpa
- Reconstrucción de infraestructura marítima y portuaria
Resumen del proyecto
Reconstrucción del puente de acceso al muelle de descarga de Venterminales. Las obras incluyeron la prefabricación de vigas y losas de concreto; la demolición parcial y total de vigas y losas dañadas; la reconstrucción de vigas recuperables; el hincado de 66 pilotes de acero de 24 pulgadas de diámetro y 3/8 de pulgada de espesor; la instalación de nuevas vigas y losas prefabricadas; y el vaciado in situ de la capa de rodadura. El proyecto requirió la construcción de un muelle temporal de acero de 150 metros para las reparaciones, asegurando que no se interfiriera con las operaciones de descarga del muelle. Duración del contrato: 15 meses.
El reto
Reconstruir un puente de acceso al muelle de descarga en operación, debiendo construir un muelle temporal de 150 metros para ejecutar las reparaciones sin interrumpir las maniobras de descarga de Venterminales.
Alcance de Vialpa
Prefabricación de vigas y losas de concreto; demolición parcial y total de vigas y losas dañadas; reconstrucción de vigas recuperables; hincado de 66 pilotes de acero de 24 pulgadas; instalación de nuevas vigas y losas prefabricadas; vaciado in situ de la capa de rodadura; y construcción de un muelle temporal de acero de 150 metros.
Enfoque de ingeniería / construcción
Construcción de un muelle temporal de acero de 150 metros para aislar las obras de reparación de las operaciones activas de descarga del muelle, combinando elementos prefabricados para optimizar el montaje estructural sobre el agua.
Restricciones operacionales
No interferir con las operaciones de descarga del muelle durante la ejecución. Construir un muelle temporal de acero de 150 metros para las reparaciones. Completar las obras en un plazo de 15 meses.
Aspectos técnicos destacados
- Hincado de 66 pilotes de acero de 24 pulgadas de diámetro y 3/8 de espesor
- Construcción de un muelle temporal de acero de 150 metros para las reparaciones
- Prefabricación de vigas y losas de concreto y reconstrucción de vigas recuperables
- Ejecución sin interferir con las operaciones de descarga del muelle
Datos clave
Registro fotográfico y avance de obra
Documentación fotográfica real de la ejecución de obra, estructuras viales, defensas de concreto y movimientos de tierra por Constructora Vialpa.

Vista aérea panorámica del muelle de descarga de penetración mar adentro y viaducto de acceso conectado al complejo industrial en tierra

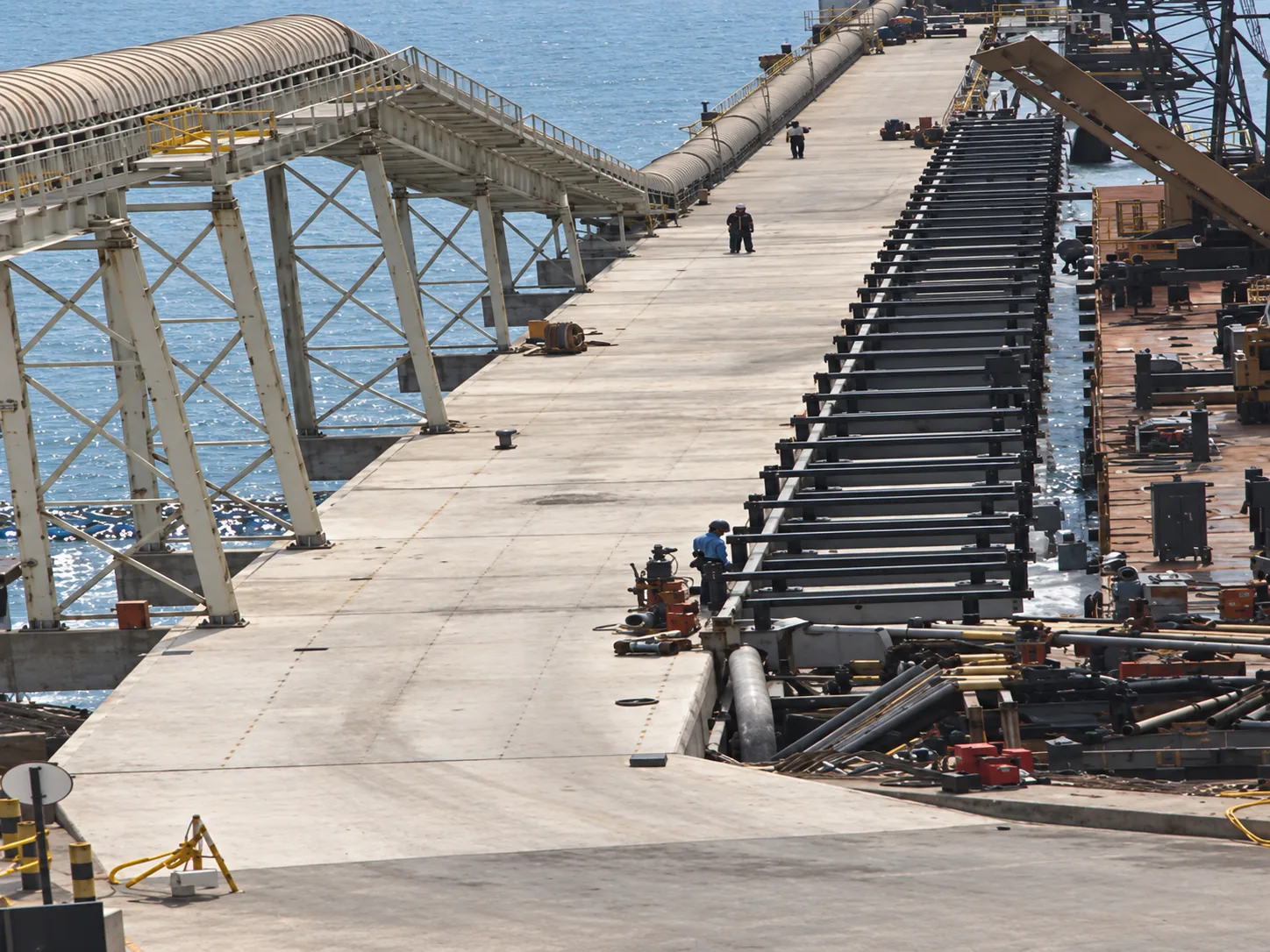

Tablero del puente de acceso en reparación con estructura de vigas prefabricadas, sistema de transporte de graneles y muelle temporal de apoyo

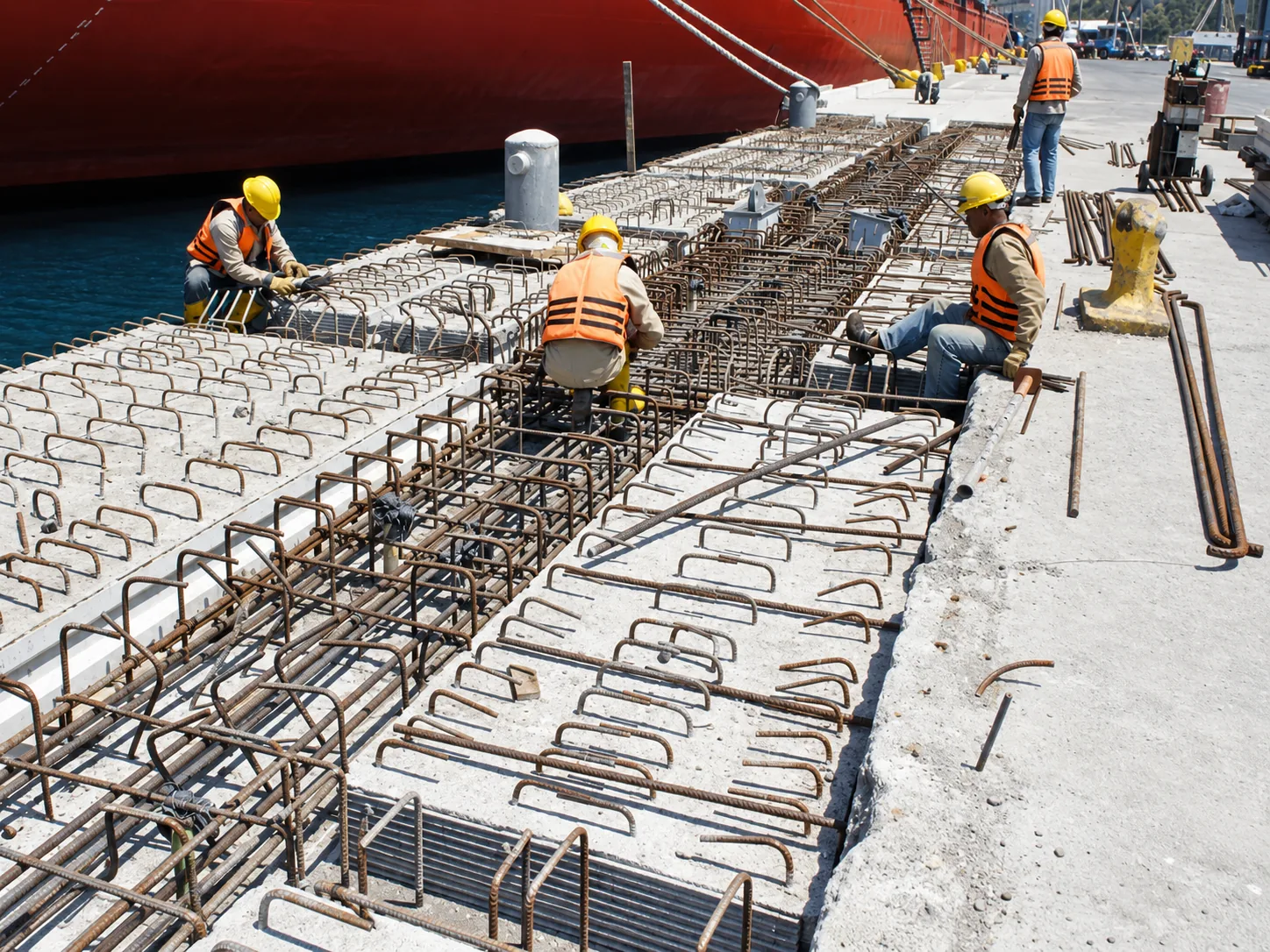

Armado de enfierradura estructural y vaciado de sobrelosa sobre vigas y losas prefabricadas de concreto con buque acoderado al muelle
